Biện pháp thi công cọc Micropile tại Khu biệt thự Hilltop Residences Đại Lải

Tọa lạc tại vị trí đắc địa nhất Thung lũng Thanh Xuân, Hilltop Residences không chỉ là biểu tượng của sự sang trọng với tầm nhìn "tựa sơn hướng thủy" mà còn là nơi hội tụ của những chuẩn mực xây dựng khắt khe nhất. Để hiện thực hóa kiệt tác trên địa hình sườn dốc, Minh Đức EC tự hào đồng hành cùng dự án trong việc kiến tạo nền móng vững chắc, đảm bảo sự an tâm tuyệt đối cho những giá trị trường tồn.

Nằm trên đường phân định giữa rừng thông bạt ngàn, Hilltop Residences sở hữu địa thế "lưng tựa núi, mặt hướng hồ Đại Lải". Tuy nhiên, dưới góc nhìn kỹ thuật, đây là địa hình đầy thách thức với độ dốc lớn và cấu trúc địa chất phức tạp. Sự tác động của mưa lớn kéo dài và biến đổi địa tầng luôn là nỗi lo thường trực về tính ổn định dài hạn của công trình.

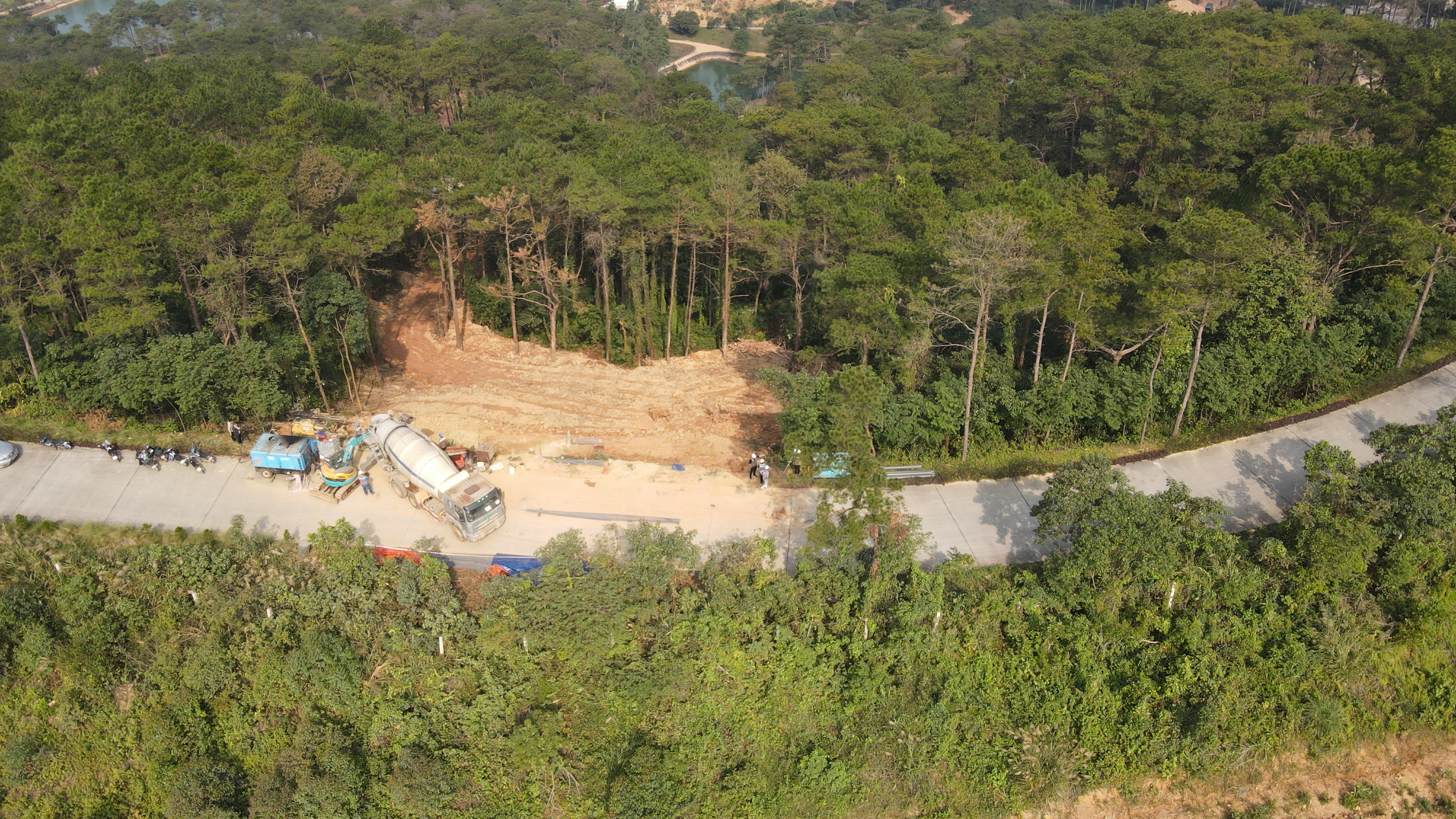

hilton

Trước bài toán khó này, Chủ đầu tư đã làm việc với nhiều đơn vị tư vấn hàng đầu để tìm kiếm một giải pháp vừa đảm bảo khả năng chịu lực tuyệt đối, vừa bảo tồn được cảnh quan nguyên bản.

Micro Pile: "Chìa khóa" bền vững của Minh Đức EC

Sau quá trình khảo sát và nghiên cứu chuyên sâu, Minh Đức EC đã đề xuất hệ giải pháp tổng thể lấy công nghệ Móng cọc Micropile làm trọng tâm. Đây được coi là giải pháp "vàng" cho các công trình sườn dốc nhờ khả năng thích ứng linh hoạt và độ bền vững vĩnh cửu.

Chia sẻ về lựa chọn này, đại diện kỹ thuật của Minh Đức EC cho biết trong buổi phỏng vấn tại hiện trường:

Với địa hình đặc thù tại Hilltop Residences, chúng tôi - Minh Đức EC không chỉ đơn thuần là đơn vị thi công mà đóng vai trò là nhà tư vấn giải pháp tổng thể. Giải pháp móng cọc khoan nhồi D300 kết hợp gia cố mái dốc được triển khai cho khu căn mẫu, giúp truyền tải trọng xuống lớp đất ổn định, đồng thời tăng khả năng chống trượt cho toàn bộ mái dốc.

Biện pháp thi công khoan tạo lỗ

Bước 1. Định vị lỗ khoan
Vị trí cọc khoan nhồi được xác định bằng máy toàn đạc theo đúng tọa độ và cao độ thiết kế. Máy khoan được căn chỉnh đúng tim mốc, kiểm soát độ thẳng đứng bằng bọt thủy trong suốt quá trình khoan.

Bước 2. Khoan mồi, hạ ống vách
Thiết bị khoan KW180 đáp ứng yêu cầu kỹ thuật về đường kính, chiều sâu và có độ rung nhỏ, không ảnh hưởng đến cọc lân cận. Khoan mồi lớp đất đá sâu 1,5m, sau đó hạ ống dẫn hướng thép D300 ngay khi rút mũi khoan.

Bước 3. Khoan tạo lỗ, vét đáy
Khoan đến cao độ thiết kế, đảm bảo chiều sâu ngàm vào lớp đá 6B tối thiểu 5,1m. Sau khoan tiến hành đo kiểm tra chiều sâu, vét sạch đất đá lắng đáy hố khoan trước khi lắp đặt cốt thép.

Bước 4. Gia công, lắp đặt cốt thép cọc
Chiều dài cốt thép bằng chiều sâu khoan cộng 0,7m thép chờ. Lồng thép được gia công theo từng cọc, có ký hiệu và thông số kỹ thuật rõ ràng; sử dụng thép gai Ф16mm có đầy đủ chứng chỉ chất lượng và thí nghiệm kiểm tra. Cốt thép được định tâm để tạo lớp vữa bảo vệ chống ăn mòn.

Bước 5. Nghiệm thu cốt thép
Kiểm tra chiều dài, đường kính thép chủ, thép đai, bước đai, thép định tâm và các mối nối theo đúng thiết kế.

Bước 6. Vệ sinh lỗ khoan
Vệ sinh bằng gầu vét và thổi khí nén, đảm bảo loại bỏ hoàn toàn đất đá lắng đọng, chiều sâu sau vệ sinh bằng chiều sâu khoan. Trước khi lắp thép, đo kiểm lại chiều sâu lần cuối.

Bước 7. Lắp đặt cốt thép

Đổ bê tông và rút ống vách Lắp lồng thép đúng vị trí, bơm bê tông và rút ống vách theo quy trình. Các cọc khoan tiếp theo được thi công cách cọc mới tối thiểu 3m.

60 ngày đêm: Cam kết tiến độ và chất lượng với chủ đầu tư

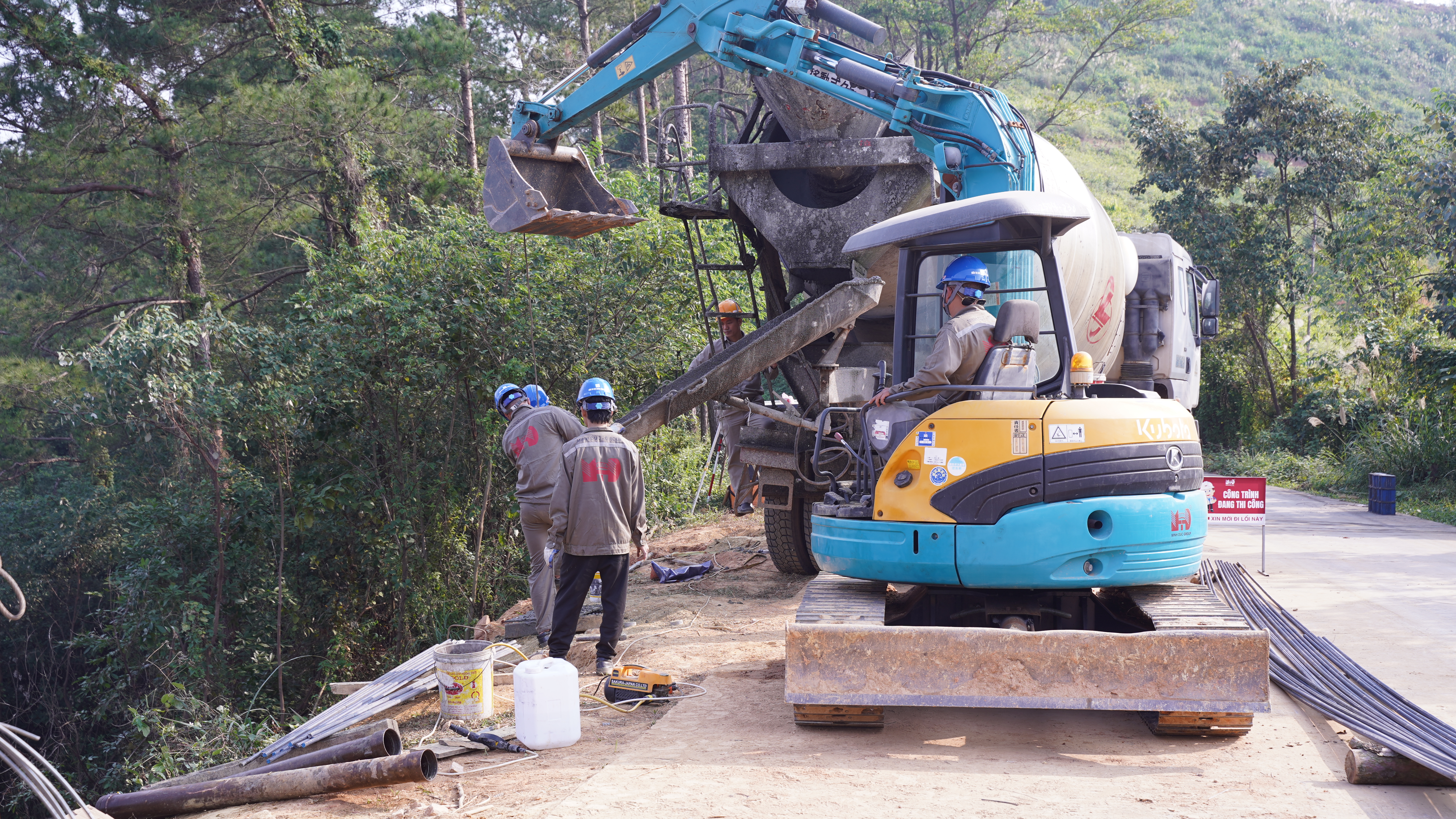

hilton

Vượt qua giai đoạn tư vấn thiết kế, Minh Đức EC đã chính thức bước vào những bước thi công đầu tiên với tinh thần tập trung cao độ. Dàn máy móc hiện đại và đội ngũ kỹ sư chuyên nghiệp đã sẵn sàng cho cuộc đua với thời gian.

Khi được hỏi về kế hoạch triển khai, đại diện đội ngũ thi công Anh Vương Đình Chiến - Chỉ Huy Trưởng  quyết tâm:

Với lộ trình 60 ngày đêm thi công quyết liệt, chúng tôi cam kết bàn giao phần nền móng đạt chuẩn kỹ thuật cao nhất. Đây không chỉ là tiến độ, mà là lời hứa của Minh Đức EC về một nền móng vững chắc cho những giá trị di sản trường tồn tại Thung lũng Thanh Xuân.
